襄渝二线是国家西部大开发十大重点建设项目之一。股份公司隧道三公司担负施工的新大巴山隧道,全长10658米,是全线第一长隧,为襄渝二线的关键性控制工程。笔者有幸来到大巴山隧道,目睹现场施工盛况,为现场管理折服,为施工队伍折服,为他们务实、艰苦奋斗的精神折服。

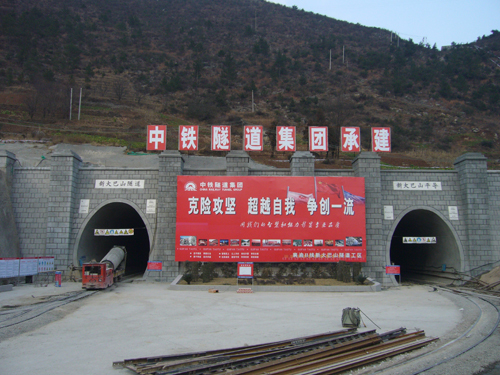

新大巴山隧道出口工区正洞与平导洞口
“攻坚克险 创造明天”的企业使命,被隧道三公司在施工现场转化为“克险攻坚 超越自我 争创一流”的施工实践和目标。在川、陕、鄂、渝四省市接壤地带,新大巴山工区180多名隧道人以他们的务实和艰苦奋斗演绎着这十二个字。

隧道内有轨电瓶车正在运输高压风水管
下午三时许,换班的时间,辛苦作战的开挖队员搭乘运渣车出洞

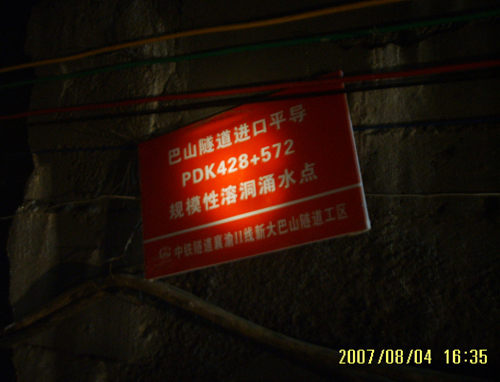

涌水点

在隧道内行走的三个小时中,遇到这样大小的涌水点不下60处,而据介绍,整个隧道此类涌水点百处之多,正是这些“细流”使得平导洞口长期水深20公分。

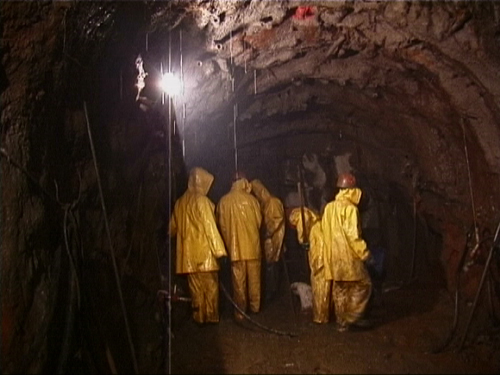

临近掌子面的开挖队员
他们雨衣下边是毛衣、棉衣,甚至更厚的衣物,而洞外的温度高达40摄氏度。隧道内湿度很大,加上隧顶小的涌水处,犹如下了中雨,他们雨衣下边的衣物常常濡湿,粘在身上,就是在这样的环境下,隧道一米米的延伸。

突泥涌水出
此处原为正洞与平导之间的通道。在开挖过程中,遭遇突泥涌水,最大涌水量约为每小时10800立方米。这是新大巴山隧道建设过程中遭遇的一次最顽强的攻坚战,就淤泥涌水的清理,整整耗时24天。施工至今,新大巴山突泥涌水带来的清理工作累计耽误正常工期近90天。

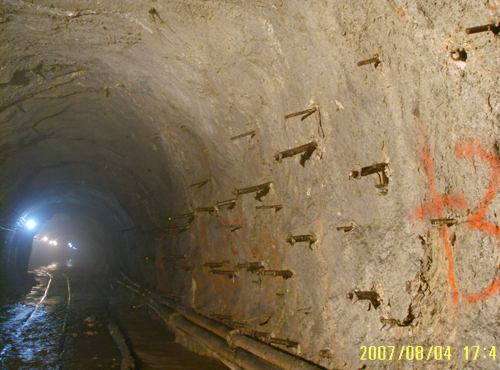

帷幕注浆墙
在高压富水区采用的施工工法。在隧道内壁,凸出的注浆管诉说着一场场的地质攻坚战。
2007年新大巴山遭遇的最大涌水地点。
2007年7月2-7日,万源市遭遇百年不遇的暴雨袭击,7月2日起隧道内涌水处涌水量急剧加大,YDK526+443处,7月6日涌水骤然猛增到每小时5100立方米,水压巨大,呈垂直喷射状向上喷涌,高度达2米,涌水泥沙含量达20%左右。边墙衬砌被严重挤压,衬砌结构质量受到威胁。
挡水墙
7月6日,出现大规模涌水后,为防范雨季再次出现大规模涌水,修建起来的档水墙。

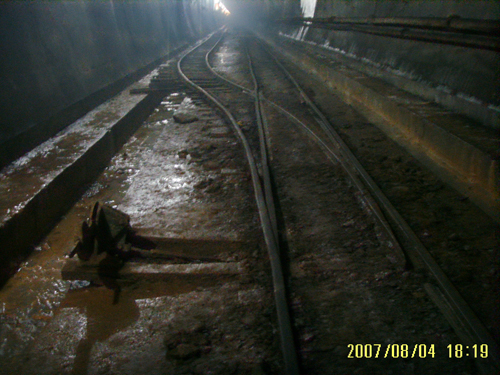

隧道内有轨运输轨道。新大巴山隧道采用有轨和无轨运输相结合的方式。

班前安全讲话。
新大山隧道由于地质条件复杂,在开工伊始,就把安全工作作为重中只重。树立员工安全意识,时刻不放松。安全协管员身后是安全评讲台,再后是新大巴山工区实现安全生产“688天”的计时牌。“高高兴兴上班,平平安安回家”、“安全重于天”等施工现场随处可见的安全标语,是新大巴山工区所倡导和实践的。
钢架防护下溶洞群。
新大巴山隧道前期施工遭遇的一个小规模的溶洞群,距平导洞口约65米处,时有岩爆发生,射出石子,最远达10米。
溶洞涌水示牌。
每次较大规模的突泥涌水,工区都会在发生地树立示牌,新大巴山工区此类的示牌达17处之多,可以想象施工中突泥涌水量之大,之多。
机械维修人员在保养有轨运输电瓶车。
新大巴山隧道进口工区机械队只有五人,却担负着整个进口区的机械维修遇保养工作,而这些机械名目众多:电瓶车、梭矿车、混凝土运输车、掌子面挖桩机等等。常务生产副经理刘道斌介绍到:机械班的人员,常常深更半夜起来需要维修机械,随叫即到,几乎没有完整休息过一个晚上。

隧道瓦斯专用检测仪。
在消防设施上,新大巴山隧道安装了2台防爆变压器,1台智能断面瓦斯自动报警断电联锁装置,6台声光控制同步报警器,14台瓦斯检测仪进行防控,在隧道内壁上安装了500个反光条、450台消防照明应急灯、186个灭火器等防灾抢险设施。

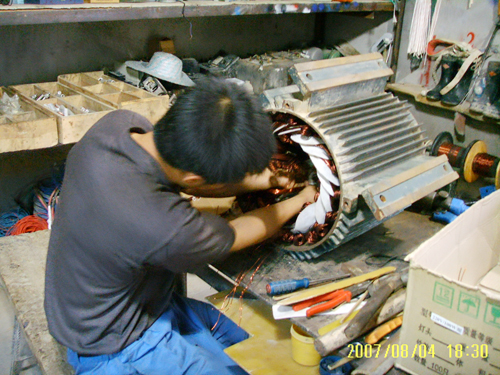

电工正在维修电动机

直流电法探水
“防患于未然”,超前地质预报,是在大巴山与管理人员交谈中遇到最多的一个话题。而战胜地质灾害,则是新大巴山隧道员工务实与坚强的见证。据统计,施工至今,新大巴山进口平导、正洞和斜井平导已顺利战胜了21次突泥、涌水、涌沙,累计清理淤泥、涌沙、泥夹石和泥浆1万多立方;11次安全穿越了岩溶、高水压、断层破碎带和4次煤层采空区等不良地质带。在这些遭遇战中,超前地质预报功不可没。
