十年献礼:台山核电站2号取水隧洞顺利贯通

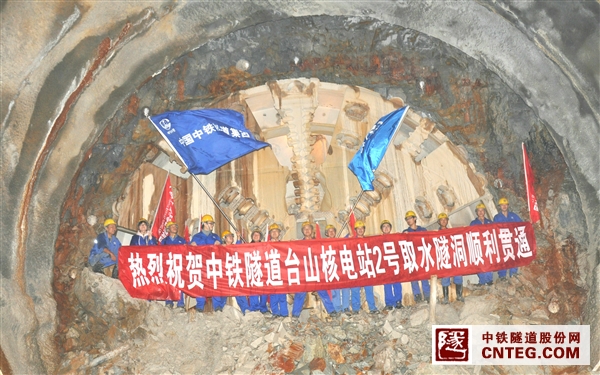

2月23日上午10点06分,台山核电站2号取水隧洞掘进至DK4+314.6的计划里程,提前128天完成业主“6.30”2号隧洞的掘进任务节点目标,为后续二衬施工赢得了宝贵时间。
台山核电2号取水隧洞具有基岩孤石不良地质段距离长、出洞端头断层破碎带影响大、安全质量标准高、长距离海底盾构掘进、上千次带压进舱换刀等诸多不利因素,项目部以科学发展观为指导,以“致力核电建设宏伟事业,谱写海底隧道壮丽篇章”为使命,攻坚克难,真抓实干,积极开展科技创新、管理创新,严格按照标准规范施工,积极开展创先争优活动和全员劳动竞赛,保障了各个节点工期的顺利实现。
为了实现集团、公司现场会提出的“出形象、出精品、出亮点”的要求,项目部大力对核电施工理念,狠抓安全文明施工、标准化施工,提倡科学化管理、人性化管理,延续了安全零事故、质量零缺陷、进度高效率、现场标准化的良好局面,充分展示了中铁隧道股份的专业化队伍形象。进入2012年以来,项目部连续4个月保持掘进650米以上,并于2012年10月创造了大断面泥水盾构施工的全国最高记录:单日掘进40.5米(27环)、月掘进844.5米(563环)。
