60华诞国庆献礼:台山核电站取水隧洞正式开挖

9月23日,台山核电站举行了1号隧洞暗挖工程开工仪式,标志着台山核电站取水隧洞洞身开挖正式开始。广核工程有限公司纪委副书记史苏宁、施工管理处(PSC)处长邓奇、安全管理处(PSA)处长顾海明、施工支持处(PSS)处长丁中平参加了开工仪式。仪式由项目经理汪纲领主持。

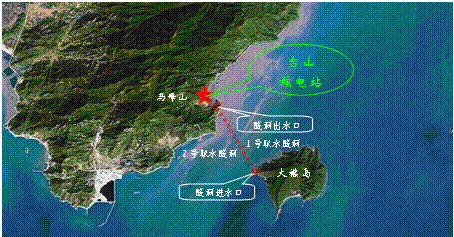

台山核电站位于广东省台山市赤溪镇,单机容量为175万千瓦,为目前世界上单机容量最大的核电机组。一期工程1#、2#机组取水隧洞穿越陆域腰古咀至大襟岛之间的海域,建筑长度4330.6m/条,为国内首条大断面长距离的海底盾构隧洞。合同工期1762天。中铁隧道自2009年3月5日中标台山核电站海域工程1、2号机组取水隧洞工程以来,以高度的历史责任感和使命感,从严、从速学习核电管理体系,适应核电管理要求,融入核电管理环境,在新的施工领域迅速树立“中国中铁隧道”品牌。
台山核电站进洞之前的主要工作是陆域侧的取水构筑物,该构筑物沿隧洞方向长30m,垂直隧洞方向高49.5m(其中闸门井深18.5m,盾构井深28.5m)。同时该区域还临近f01、f02两条断层破碎带,围岩破碎,节理发育,极易发生涌水和坍塌事件。项目部对此高度重视,针对特殊地带制定了专项施工方案,并且加大了地质预报、堵水排水、光爆成形、喷锚支护等安全防护力度,确保了明挖工序的顺利进行。台山核电站1#、2#号隧洞暗挖设计长度分别为129米、177米,预计12月31日完成开挖、支护和局部衬砌工作,盾构机的组装、调试也将于2010年2月底开始进行。(张海新)
