科尔沁草原上的现代铁骑
日期:2020年12月08日 来源: 浏览量: 字号:[ ]

800年前,成吉思汗带领一支训练有素、纪律严明、战术灵活、智勇兼备的蒙古铁骑,横扫欧亚大陆,建立了宏伟的蒙古帝国。800年后,在美丽的科尔沁草原上,驰骋着另一支忠诚担当、组织严谨、不畏艰辛、勇于攻坚的现代铁骑,他们就是中铁隧道局集团有限公司引绰济辽工程输水工程隧洞段施工四标项目部的建设者。

善战劲旅,勇挑重担

引绰济辽工程是国务院确定的“十三五”期间实施的172项节水供水重大水利工程之一,也是内蒙古自治区的头号水利工程,对蒙东地区乃至自治区经济社会发展有着重大意义。中铁隧道局引绰济辽隧洞四标线路全长21.345km,沿线共布置3条施工支洞。主洞采用TBM+钻爆法施工,TBM施工段长度17.577km,采用1台φ4.75m敞开式TBM独头、分段掘进。

2018年工程开工建设伊始,受征拆进度影响,项目部面临着北方极冷寒冬进场施工的困境。在临建施工时间严重不足、外部自然条件日益恶劣的情况下,项目班子成员科学分析、抓住核心,以保证质量和进度为根本,集中力量优先进行主要生产设施的建设,及时完善保温措施,实现了开工15天即顺利进洞的超预期目标;项目管理技术人员扎根现场、不畏挑战,以管理制度约束员工行为,以奖励措施激发员工积极性,上下一心、众志成城,实现了安全、质量、进度的协调统一,至2018年末交出了50天完成洞口土层浅埋段100m开挖的优异答卷。

在供应本项目TBM施工用电的66KV线路工程建设过程中,电力EPC总承包方因种种原因,工期滞后10个月之久。项目部本着“齐心协力、共建引绰”的理念,不等不靠,投入资源自己干。一方面认真研究地方政策法规,深入分析蒙族地区复杂的征拆条件,加强外围关系协调工作,采用灵活多变的应对措施,边征边干;另一方面强化现场人员组织,加派施工机械进场抢工,国庆、中秋双节期间更是加班加点一刻不停。施工正值汛期,受“巴威”、“美莎克”、“海神”等台风影响,项目所在地遭遇了多年不遇的连续暴雨并印发山洪,给电力施工造成巨大的困扰。面对困难,项目部迎难而上,积极采取措施应对,及时对整体工筹进行优化调整,进一步加大资源投入,提前打通卡脖子环节,保证现场施工稳步推进,仅仅35天便完成了全部土建及线路架设工作,为项目关键线路快速施工提供了必要的动力保障。

激流勇进,百折不挠

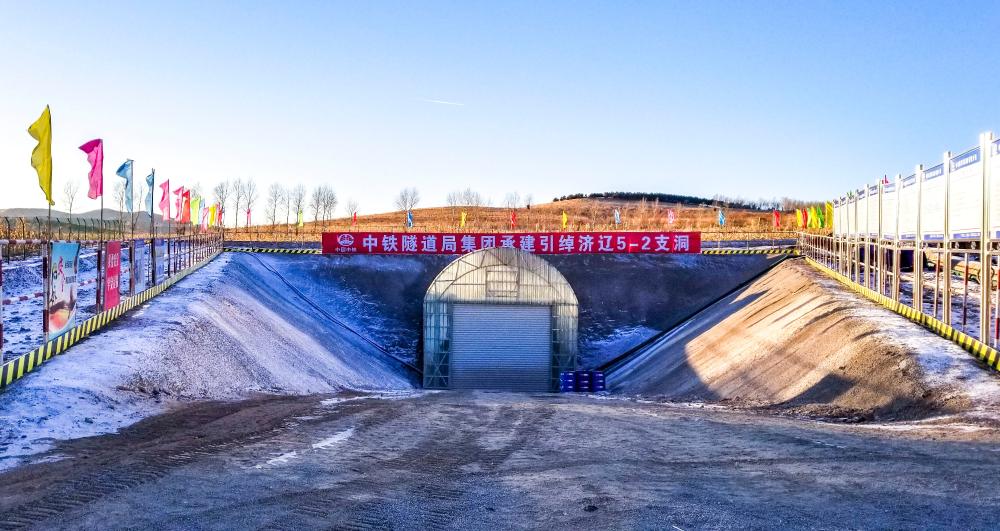

“脱了短袖穿棉袄,棉袄外面套雨衣”是现场工人每天上班的必备流程。工程建设过程中,各条隧洞均先后出现了大面积涌水状况,特别是5-2#支洞,不到900米的距离,出水点数不胜数,星罗棋布,1个月的排水量就相当于1个小型水库,隧洞也成了名副其实的“水帘洞”。最为艰辛的是掌子面的作业工人,裂隙水或点、或线,或正面、或侧面,对现场工人进行了无死角“照顾”,极大地考验着工人的体力和精力。

长期的水中作业,极易导致工序转换脱节、设备故障频发的状况,对项目管理和现场组织提出了巨大的挑战。面对挑战,项目班子迎难而上。针对富水隧洞如何常态化施工问题,项目多次组织专题会进行重点讨论,联系第三方机构对地表进行补充勘察;以高规格专家论证会为依托,邀请中水北方大师级专家,联合参建各方,对区域内水文地质情况、地下水来源、周边环境影响等进行综合分析,制定了“以堵为主、堵排结合”的综合治理方针。项目一方面对洞内排水系统进行优化,购置8台160-220KW抽水机,邀请抽水机厂家到现场对水泵布置、配套管线提供指导意见,保证排水系统设施布置高效、科学、合理,另一方面积极组织经验丰富的灌浆队伍进场,对洞内涌水进行阻水灌浆,限制地下水的持续出露,减轻排水系统的抽排压力。

“按下葫芦浮起瓢”——涌水问题带来的洞内施工压力刚刚得到缓解,洞外排水引发的环保问题接踵而来。由于当地未经历过大型工程建设,尤其是隧洞工程建设,当地政府部门和群众对涌水抵触情绪很大,群众举报情况时有发生。面对困境,项目部积极相应地方环保要求,研究推出“清污分流系统”,采用“洞内清污分流、洞外分类处理”方式,将已开挖段水质较好的涌水进行拦截抽排,降低掌子面生产废水产生量,缓解污水处理站的处理压力,废水通过1500m³一体化污水处理设备处理达标后回用;同时调查当地水系分布,埋设15km排水涵管连接场区及现有河道,确保涌水排放零污染、不淹地。在配合环保部门做好项目工作的同时,通过村民微信群向地方群众解释外排水的来源、成分和处理措施,打消村民的顾虑,,得到了当地群众的谅解和支持,为项目后续建设提供了良好的外部氛围。

浪遏飞舟、砥砺进取

尽管现场困难重重,但项目部的建设者们不畏艰辛、勇于攻坚,始终以“精心组织、筑造精品,打造引绰济辽工程示范项目”为目标,坚持“百年大计,质量为先”,以高标准、严要求开展工作,在2019年安全年度考核中获得第二名,在引绰济辽工程“2020年质量管理提升年”活动中被选为安全文明工地标准化建设模范工地,在2020年引绰济辽工程隧洞段二季度、三季度综合考评中均获得第一名。

2020年11月24日,中铁隧道局引绰济辽工程隧洞段四标“草原安达号”TBM顺利始发。为实现TBM始发节点目标,项目部广开思路、大胆尝试、多措并举,一方面在66KV系统供电未接入现场的情况下,积极协调进场S11-3500/20变压器,利用现有10KV系统供电作为主电源,通过S11-3500/20变压器升压至20KV后供应TBM,于11月16日完成分系统调试;另一方面动用一切资源,全力协助业主外围沟通工作,大力推进66KV系统供电报装程序。最终在24日凌晨02:00,66KV系统供电接入工地,确保了“草原安达号”TBM如期始发。

“草原安达号”TBM顺利始发,标志着引绰济辽项目全线TBM全部开始施工掘进,这是引绰济辽施工四标工程建设取得的又一个节点性胜利。为引绰济辽四标吹响了快速前进的“集结号”,为项目建设按下了大干的“加速键”,为决战四季度,实现公司年度任务目标奠定了坚实的基础。荣誉与压力同在,使命与担当并存,项目全体员工将继续秉承“勇于跨越、追求卓越”的企业精神,周密组织,严格管理,科学施工,积极践行绿色发展理念,不畏艰辛、攻坚克难,为打造内蒙古精品水利工程而不懈努力奋斗!
