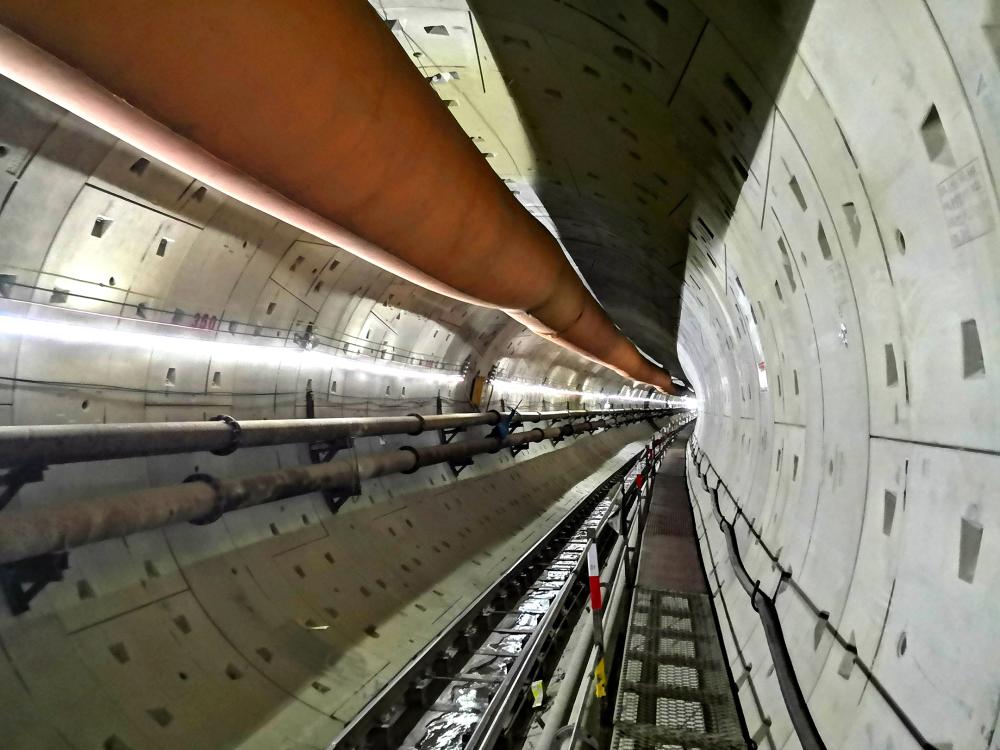

中铁隧道股份承建南宁市轨道交通5号线02标五工区旱新区间盾构掘进工程,自2018年8月进场以来,项目部始终坚持“以持续稳步掘进为前提,以双模盾构应用为窗口,以安全优质高效为起点,以降本增收创效为目标”的总体思路,2018年12月实现左线盾构始发,并先后安全快速下穿邕江和多个老旧居民小区建筑群等复杂地段,国内首台气垫直排式双模掘盾构在复杂地质条件下成功应用,安全文明标准化工地建设取得丰硕成果,项目降本增收创效成效明显。2019年完成隧道掘进4189.98米,区间双线隧道提前贯通,完成施工产值19828万元。上半年和下半年分别获得中铁南宁市轨道交通5号线02标指挥部信誉评价第一名,多次获得南宁市轨道交通建设集团的表彰和奖励,取得了社会效益和经济效益双丰收。
一、施工进度稳步提升
项目部全体员工守初心、担使命,凝心聚力、团结奋进,合理施工组织、优化资源配置、狠抓施工进度,相继顺利下穿老旧建筑群、全断面粉细砂泥岩和邕江过江段。一是狠抓轮班制作业面交接班制度,运用数据采集分析,现场实名制及视频监控等技术手段,提升管理的有效性及精准性,实现工效大幅提高。二是不断加大设备维修保养、管片供应、弃渣运输等现场组织协调和后勤保障力度,实现工序无缝衔接。三是积极开展以班组和部门为单位的劳动竞赛,通过建立和完善班组劳动竞赛激励机制,“双模之星”评比等措施激发员工积极性和能动性,坚持做到安全、质量和文明施工一票否决制。四是完善考核激励制度,制定《工序时间考核管理办法》、《盾构掘进进度考核管理办法》等制度,做好施工工序日统计、日分析,施工进度、安全、质量、文明施工以日保周、以周保月,考核做到日核算、月兑现,有效激发了全体员工的工作热情和工作主动性,施工进度保持稳产高产,单机月平均掘进220.1米,最高486米。
二、安全质量规范可控

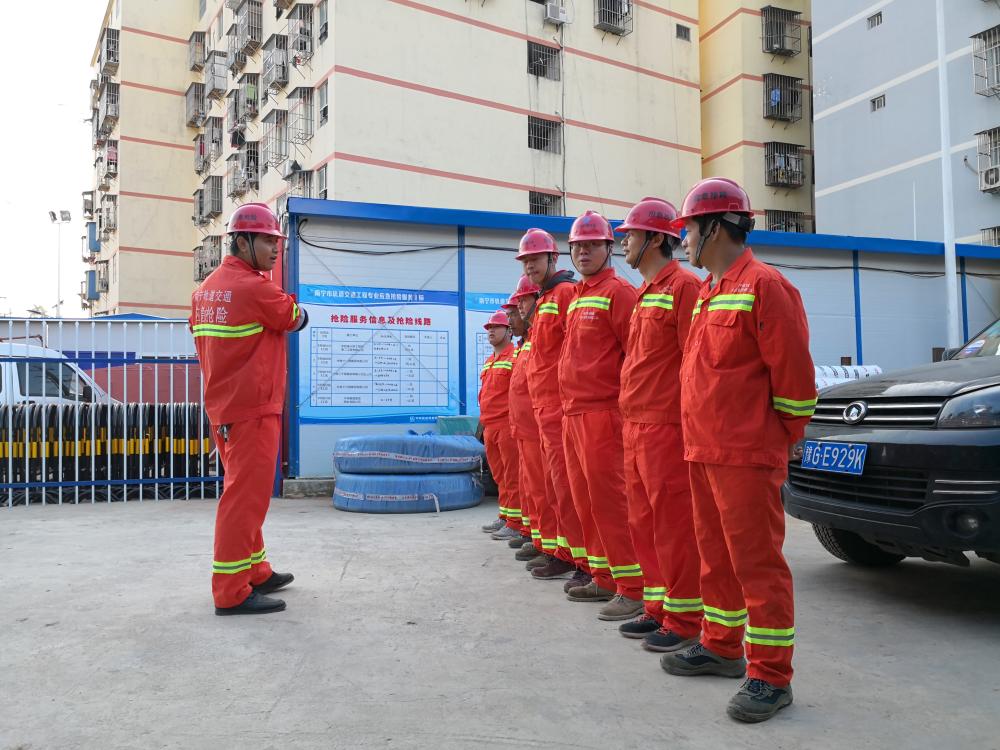

项目部始终把安全生产放在一切工作的首位,坚持“安全第一、预防为主、综合治理”的安全生产方针。一是落实安全生产责任制,推行安全风险抵押金制度,强化安全生产考核,夯实班组长安全生产责任制,把安全责任分解到班组、部门及个人,落实到工作面,形成全员参与、齐抓共管的安全生产格局。二是充分应用智慧工地、多媒体工具箱、安全技术交底、周一安全学习、警示教育及三级教育等载体和措施,普及安全生产知识、强化安全生产意识、提升安全生产效能。三是落实领导带班制、班前讲话和班后总结以及项目经理带队周、月安全检查常态化,班子成员分区块带队、班组部门交叉互检,认真进行检查总结和严格整改、考核、兑现,促进安全生产责任落地、生根。四是结合中铁指挥部“安全文明施工标准化示范工地”建设要求,按照“因地制宜,经济实用,简洁美观,保证实效”的思路,积极推进标准化建设,做到安全管理制度化、文明施工标准化、作业行为规范化。被中国建筑业协会确定为2019年全国建设工程项目施工安全生产标准化工地学习交流项目,荣获2019年上半年广西壮族自治区建设工程施工安全文明标准化工地、2019年度南宁市建设工程安全文明标准化诚信工地、2019年度中国中铁安全标准工地及集团2019年度安全文明标准工地等荣誉称号,并成功举办了南宁市2019年“安全月”现场观摩活动。
三、技术管理创新先行

项目部结合旱新区间地质条件复杂、下穿邕江以及国内首台气垫直排式双模盾构应用等施工重难点,始终把技术创新、技术先行做为确保安全、质量、进度、效益的重要前提和先决条件,不断在技术方案优化、技术交底可行和技术服务到位上发力,确保了盾构机下穿6个老旧居民小区建筑、全断面粉细砂泥岩段以及邕江的安全可控,并为国内首台气垫直排式双模盾构机成功应用奠定了坚实基础。
一是通过不断优化完善各项施工技术方案,认真组织专项技术方案论证、比选和专家评审,严格施工技术交底和技术培训,强化现场管理和督导,确保施工过程合规,质量可控。二是提升设备运转效率,严格落实设备查、养、修、用责任,设备保养维修定机定人,谁保养谁负责,土压盾构机和双模盾构机故障停机率分别控制在4%和3%以内。三是探索双模盾构掘进新模式,通过严格控制渣温、出渣量、刀盘扭矩等措施确保泡沫、膨润土和刀盘冲刷管路畅通,成功实现国内首台气垫直排式双模盾构掘进模式23次相互转换,成功率达100%,得到业主、中铁指挥部的通报表扬和奖励。四是充分利用右线双模盾构掘进模式可相互转换的优势,在不同地层段对掘进模式进行转换,弥补左线泥水盾构机在富水地层中泥浆性能较差、出渣不畅的问题,较大的提升了掘进速度、减少了制浆材料的投入。五是通过对自行研制的自动应急阻轨器进行改进升级、电瓶车防溜车等装置进行小改小革、增加门吊视频监控系统,确保了电瓶车、门吊等行走设备的安全运转。
四、精准施策创效增收
项目进场伊始,始终把创效增收贯穿于施工生产全过程。以效率为导向,高效配置人员、材料及机械设备;以工序为基础,精准界定工程特点、重难点、风险源、施工工期及关键节点等,确保项目全程可控。认真研究合同条款、反复进行现场踏勘,做到应算尽算,应列尽列,坚持创效增收向外延伸,向内下沉。
一是结合现场实际情况,加强与设计、业主的充分沟通,优化技术方案,将区间风井端头加固方案由素地下连续墙+袖阀管注浆加固,调整为回填砂浆、端头进行袖阀管注浆加固后盾构直接掘进穿越,有效减少了施工投入,提升了施工效率。结合施工场地不足对施工生产的影响,由业主负责增租,解决了场地狭小对施工生产造成的影响,为后续快速连续施工创造了条件。二是狠抓现场管控,材料、小型机具的采购严格执行审批流程,实行网上集中采购,做到计划、采购、使用全过程把控。设备租赁货比三家,严格竞标流程,合理控制租赁费用。开展“修旧利费”,加大机具、设备的维修保养,延长使用周期。三是树立节俭意识,坚持成本管控“芝麻西瓜两手抓”的管理理念,做到成本管控人人抓、时时算、处处省。2018年下半年从南宁地铁3号线转场5号线之际,除二手空调外,从模板木条到铁线边角料,从灯管插座到扫帚垃圾屡,没有一件物品被丢弃,所有生产、生活和办公物资、设备转场没有外聘一辆车一个工人,全靠项目员工转场搬运,切实做到应收尽收、应用尽用。办公、住宿一切从俭,不攀比,不摆阔,不讲排场,从满足基本功能需要出发,房间隔墙由砖混结构改为彩钢板,地面由地板砖改为水泥收面,业务部门集中办公,除空调外没有新增一件办公设备,有效节省项目临建费用。2019年,项目部荣获中铁隧道股份“经济贡献奖”和中铁隧道局成本管理先进集体“盈利团队”第二名荣誉称号。
五、党建引领服务中心

项目党工团工作以“服务中心、求实见效”为目标,深化“不忘初心、牢记使命”主题教育,守初心、担使命、找差距、抓落实,不断增强党员干部的责任意识和担当精神,充分发挥党员的先锋模范作用和战斗堡垒作用。开展党员先锋岗和责任区、“双模之星”、晨跑晚练等“向日葵”党建特色活动。推进项目文化建设,全方位展现新时代隧道建设者“勇于跨越、追求卓越”的精神风貌和道德风尚。扎实开展劳动竞赛,进一步增强员工团队意识,促进施工效率提升。青年突击队、青年监督岗等活动为青年成才搭建竞技平台。积极开展企地共建,以“企业服务于社会、项目融合于城市,员工凝聚于团队”为宗旨,加强与街道、社区的联系、沟通。在项目对老旧居民小区进行加固以及下穿老旧居民小区,临时疏散居民等涉及周边居民切身利益时,街道、社区给予了积极的支持,确保了工作的正常推进,为盾构机正常掘进创造了有利条件。
旱新区间项目部经过一年多的努力奋斗,区间隧道提前贯通,施工进度、标准化建设、安全质量以及降本增效等工作成效明显,取得了较好的经济效益和社会效益,得到了上级及业主单位的肯定。项目全体员工始终牢记使命、忠诚担当,继续发扬敢打敢拼、求实见效的优良作风,又好又快地建设南宁市轨道交通工程。(王润福 向茂乾)
