2019年12月27日,随着“运河先锋号”直径11.6米泥水盾构机刀盘穿过出洞连续墙,标志着历经1000个日日夜夜的香积寺西延隧道工程终于实现了双隧贯通,这是所有参建中隧员工历经九九八十一难,攻坚克难,用自己全部身心和精力取得的巨大成功。
三年前,在香积寺西延工程中标的喜悦还没有退去时,整个项目团队便投入到香积寺路西延工程施工生产上来。项目地处杭州市中心,盾构机要下穿古运河、大兜路历史街区、香积寺古塔、信义坊居民生活区、三污干管、220千伏及110千伏高压管线。大盾构连续500米曲线半径掘进,施工场地狭窄等众多的问题一下子摆在了建设者的面前,而随着工程进场和施工生产推进,施工难度远远超出预计。项目团队所有人心往一处想、劲往一处使,为香积寺西延工程早日安全顺利完工付出了大量的精力。香积寺路西延工程全线贯通,也让所有参建的中铁隧道员工与她结下了深厚感情。
香积寺路西延工程作为打通余杭塘路至香积寺路的控制工程,进场之初,附近的居民就讲道:“十年前我们住在此处时,道路规划里就有这个隧道工程,可是等了十年了,仍没有见工程动工。”这给附近居民的东西出行造成了巨大不便。香积寺路西延工程的启动,能让附近地区居民看到希望,这让所有参建员工感觉身上的担子更重了。
项目主要管理团队非常清醒地认识到这是一块“难啃的骨头”,带着必胜的信心、带着对杭州地层十几年的丰富经验、带着廉洁高效务实创新坚强的团队,香积寺西延工程,我们来了。可万万没有想到的是:香积寺西延工程施工过程中,困难问题层出不穷,让本来就困难的工程建设施工变得难上加难。但全体团队成员在三年工程建设中,始终报着坚定的信心、饱满的激情,变困难为挑战、化压力为动力,充分展示了隧道及地下工程施工专业国家队的央企风范。现在就请各位跟随小编,共同回顾香积寺西延工程三年来的“点、点”瞬间。
抽丝剥茧查难点

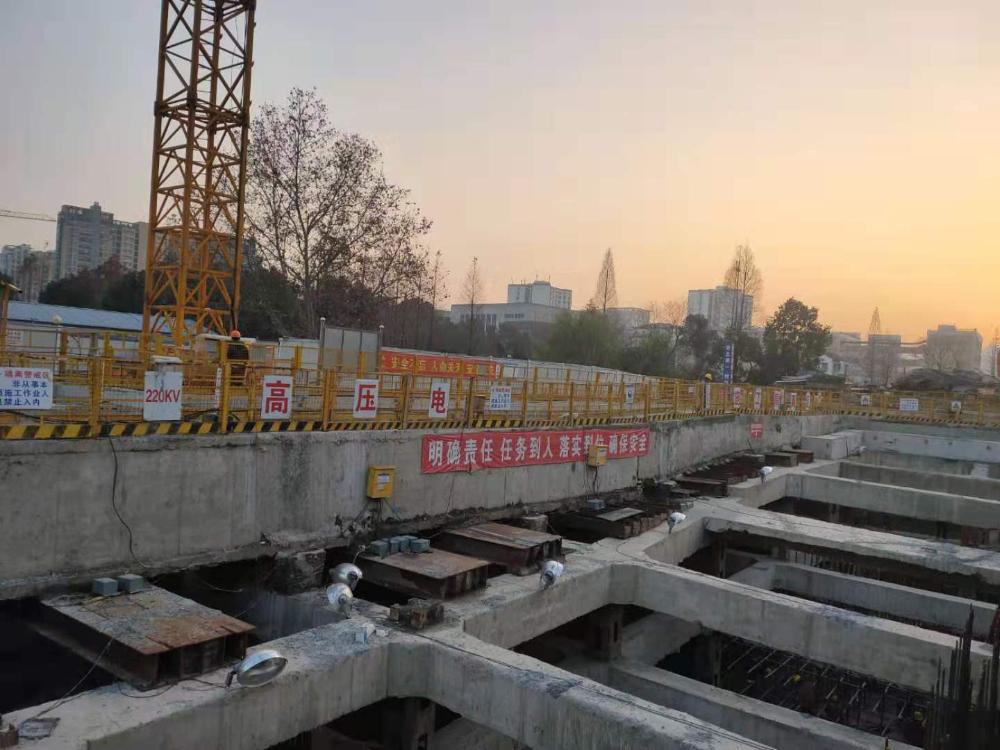

当正式施工图纸全部摆到案边,全体人员通过图纸结合施工现场实际测量红线认真梳理了整体施工难度,而梳理结果让有着丰富施工经验的管理者也不由得皱紧了眉头。工程规模只有2.4公里,分四段明挖结构、两段盾构,全部明挖施工区间施工外一米的位置就是占地红线,根本没有任何施工场地可言。东段明挖结构在一个长度为15的结构范围内,大小分布着110千伏、10千伏、自来水管道、污水管道、各种通讯管线数十根。中段220千伏管线呈“L”型位于基坑正中间,如果要对该管线进行割接施工,需要报国家电力局审批,且一年只有一次机会。从电力局的重视程度可知保护“L”管线不能有丝毫差错,一旦发生安全问题,半个杭州城都会回到“原古时代”;东段盾构机面临着电力管线、上塘高架、220千伏拖拉管等安全风险;西段盾构双线施工也面临诸多风险,两台11.6米大直径泥水盾构机因占地红线和建筑物原因,在880米掘进过程中要连续500米小半径工作,并且两条隧道相距不超过10米,这种操作就如同让两台直径11米多的泥水盾构机在地下进行高空飞机表演一样,稍有不慎,盾构机就可能卡在地下无法行动,甚至造成两条盾构隧道塌陷,给地面造成不可预知的严重后果。除此之外,西段盾构机穿越过程中,还要经过香积寺古塔。这是一座千年古建筑,香积寺牌坊高达30米,巨大的牌坊全部由多根石柱采用榫卯结构建成,稍有不均匀沉降,就会对牌坊造成损坏。隋朝古运河、大兜路历史街区、信义坊居民生活区、三污干管等众多的盾构机掘进重、难点摆在面前,这要求泥水盾构机在复杂地层中每一项参数控制都要做到精准到位。作为地处杭州市中心的省重点工程,任何一个点出现问题,都会成为市民关注的热点,都会在网络媒体引发巨大的点击量。而这些仅仅是从图纸上分析、梳理出的“疑难杂症”。在实地的施工作业时,巨大的考验还在等待着中铁隧道全体参建员工。
困难面前若等闲

直面困难,再大的困难也要举重若轻,不能被困难吓倒。项目部按照时间节点顺序,对众多重难点一一排序,先整体、后局部,先重点、后一般。有些困难需要马上解决,做到及时开工,展现中铁隧道形象;有些难点可能伴随着施工管理整个过程,需要做好过程管控,不能一蹴而就。有了明确的思路,工作起来就游刃有余。针对施工没有施工场地的情况,项目部积极与建设、设计进行沟通协调,能借地则借地,没有条件借地,就改变明挖结构围护形式,做好明挖结构段的场地规划布局工作。凡是有关工程建设顺利开工推进的事情,无论是否属于施工单位分工,项目部均全力推进。在极短的时间内,项目部就全力进入了施工状态并受到了业主的好评。面对市工程管线复杂,特别是明挖结构范围内不能迁改管线的情况,项目部成立专门管线巡查小组,明确责任,奖罚到位,在十五米范围内,面对如发丝般交错的各种管线,工程技术做好现场交底和保护方案、施工作业人员如考古队员探索遗迹一般,对施工范围内的管线抽丝剥茧,一丝不苟,全力以赴。随着一根根管线露出地面,项目部施工人员划出保护区域,做好警示标识、明确保护责任人,最大程度地确保了管线的安全。明挖结构施工内最大的拦路虎是220千伏电力管线迁改,面对地处繁华区、连施工作业场地都难以协调出来的工程建设施工,对220千伏的迁改更是让项目管理人员感到千头万绪。全体人员在项目经理的带领下,集思广益,变被动为主动,由迁改变基坑内的“L”型电力保护。当提出保护方案时,此种基坑内的呈“L”型管沟保护在国内都属首次,为了确保220千伏电力保护万无一失,电力单位在管沟上安装了实时沉降保护仪,针对电力管线沉降数据实时传送到其监控视频上。而中铁隧道施工技术人员,主动担责,艺高胆大心细,最终保护成功,沉降数据控制在5毫米之内,香积寺路西延工程员工既保证了工程建设顺利进行,又确保了电力管线的绝对安全。明挖结构施工还是能够看得见、摸得着,把得牢。在项目部人员面前的下一个挑战则是盾构推进500米小直径连续转弯推进,特别是两条隧道在淤泥质地层内距离如此之近,在此之前从来没有类似的施工经验,并且正穿大兜路历史街区、香积寺古塔、三污干管,与此同时盾构穿越边线跟信义坊居民生活区最近处仅1米,在类似地下工程建筑施工时,因为地质条件、掘进方案、盾构故障造成的隧道安全故事经常被媒体报道,这都给项目团队人员带来极大压力与考验。掘进开始之前,项目工程技术人员成立BIM工作室,结合原有的丰富施工经验,上百次地在电脑上进行模拟试验,寻找出最佳的工作施工技术方案。为夯实项目管理提供了可靠的依据,在盾构机的实际掘进施工中,施工作业人员做到培训到位,落实到位。在香积寺西延工程在全体员工众志成城全力推进下,2019年12月27日,两条隧道安全贯通,为西延工程顺利完工奠定了坚实基础。
向日葵党建吐芳华

香积寺路西延工程建设中的诸多困难带给全体员工的不仅是挑战,更多的还有收获和成长。随着工程进展的全面展开,向日葵党建品牌活动也同时启动,将工程建设和党建工作紧密结合。在活动开展过程中,向日期葵党建结合项目具体情况与项目盾构攻坚克难结合起来,设置党员、青年活动先锋岗,亮身份,做表率,促提高,切实做到哪里有党员,哪里就是一面旗帜。向日葵党建品牌与盾构机掘进始发、百日攻坚结合起来,香积寺路西延工程安全做到大直径水盾构机始发、调试、解体,以此为契机,为公司下一步健康发展培养了大量优秀技术员工。向日葵党建活动开展与岗位创效结合在一起,全体员工在各个岗位上、比、学、赶、帮、超。工作中处处体现以生产效益为本的生产理念,截至目前做到生产可控,效益可控。2019年在全处创效评比中,1人被评为创效骨干,1人被评为创效能手称号。向日葵党建活动还与后勤服务结合在一起,做好冬送温暖,夏送清凉活动,对员工反映到空调维修、食堂饭菜及时解决和处理,有力保证前勤生活需要。向日葵党建活动开展与青年员工成长结合起来,项目做好“师带徒”活动开展,在2018年盾构机人才紧张时,积极做好盾构机员工成长、培训、考核。在广大青年员工成长过程中,倡导正能量,展示青年员工青春风采。项目团支部在2018年市政四十周年成功自编自导自演了晚会。2018年五四青年节举办“奋斗吧、青春”演讲比赛,2019年五四青年节开展“倡导996、反对996”辩论比赛,今年国庆70周年杭州各项目开展“我爱你、中国”集体歌唱比赛和篮球比赛,处处展现青年员工展现自我,积极向上的良好精神风貌。在全体员工的共同努力下,香积寺路西延工取得了工地施工进度和党建文明工作双丰收。2017年获得杭州建委组织“工地环境大比武、文明工地创标杆”优胜单位,2018年度杭州建委“双强”示范点、2019年元月与杭州建管站一支部获得“最佳结对对子”,2019年11月顺利通过杭州市工地标准化验收工作,为下一步评优创杯奠定了良好基础。
从三年前面对香积寺路西延工程中时倍感压力,在全体员工心往一处使,劲往一处拧的共同努力下,到今天香积寺路西延工程终于全隧安全贯通,这是中铁隧道全体参建员工向着打造精品工程、安全工程、绿色工程的目标不懈奋斗的结果。待到明年竣工通车之时,香积寺路西延工程将成为中铁隧道股份继杭州庆春路隧道、运河之江隧道、环城北路隧道后,交给杭城人民的又一份答卷。(段学钢)
