公司九绵高速24合同段抗洪抢险侧记
日期:2018年07月14日 来源:四川绵阳 浏览量: 字号:[ ]






       7月10日晚11时左右,公司九绵高速公路LJ24合同段遭遇特大洪灾,项目生产、施工区域均大面积受灾,生活区停电、停水、通讯中断。关键时刻,项目发动全体职工积极开展抗洪抢险救援工作,保证了人员、物资安全。

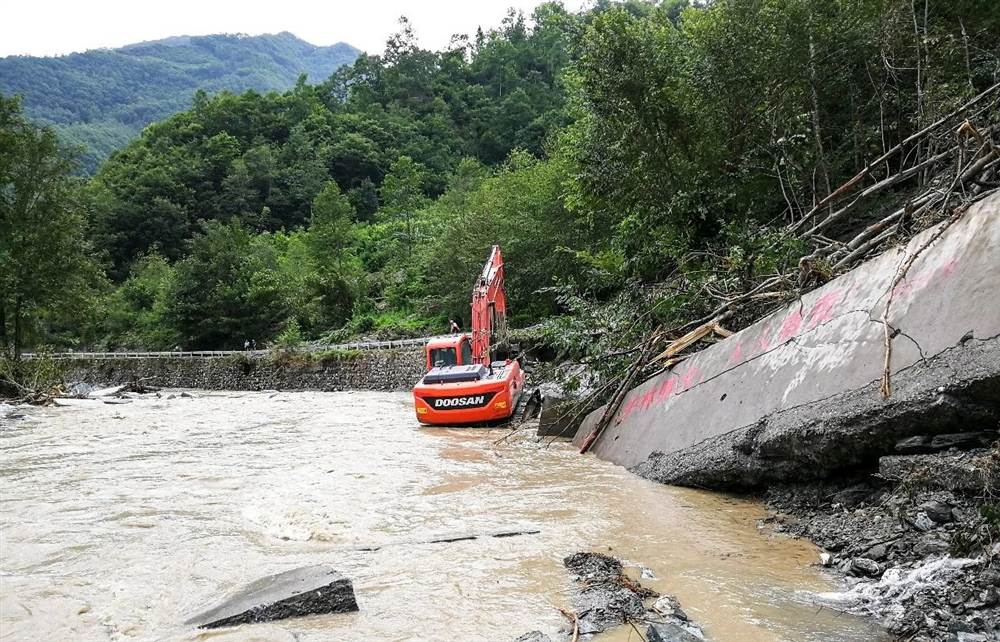

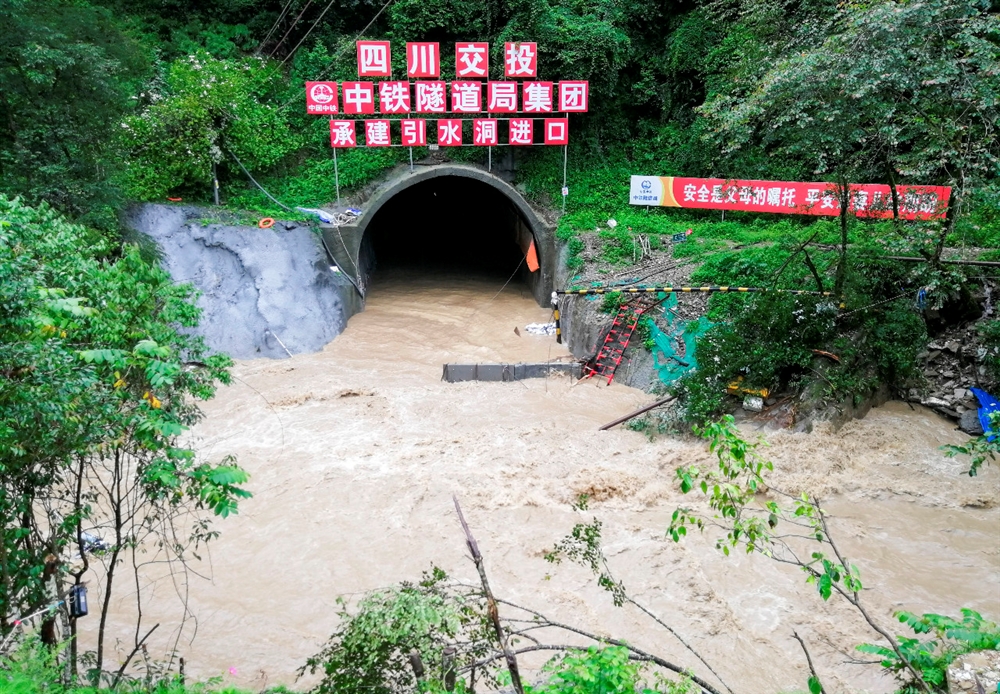

       据悉,此次暴雨为60年来罕见,最大雨量达136毫米,已达到红色预警。江油、平武县境内均出现大面积强降雨,造成了大范围山体滑坡、泥石流,省道、县道、乡道多处路段被冲毁,电力、通信中断。公司九绵高速公路LJ24合同段全线受灾严重,洪水突破两道防洪墙进入引水隧道进口,隧道出口也被洪水倒灌,沿线10公里便道多处被冲毁。通往平通镇20余公里的县道,被多处断道和泥石流封堵,仅行人可以勉强通行,预计恢复小车通行需要一周时间,重型车辆通行需要两周以上,项目恢复正常施工生产则需更长时间。

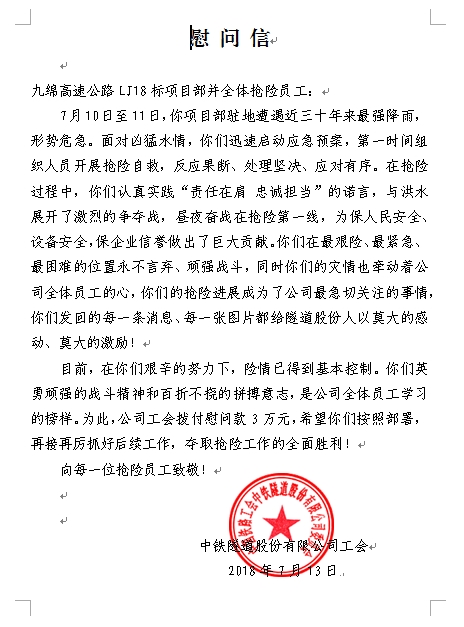

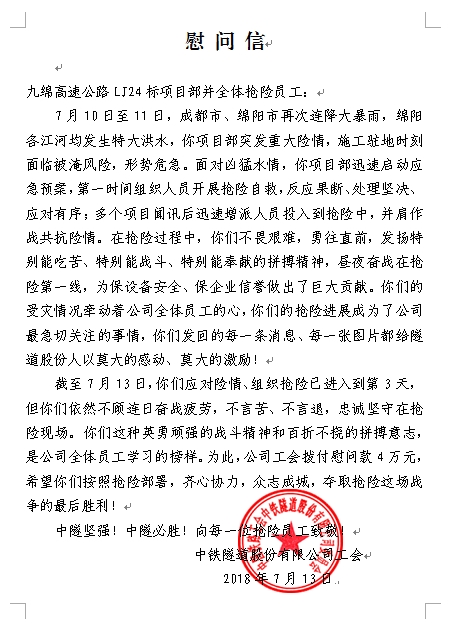

       7月10日,由9人组成的公司救援小组到达现场展开救援工作。目前,公司党委副书记、纪委书记李华坤已带领部分工作组成员,通过步行和小车中转的方式前往公司九绵高速公路LJ18合同段项目进行帮扶。公司工会也及时向两个项目送去了慰问信和慰问款,助力项目做好后勤保障工作,目前饮用水、食品等生活物资供应充足,能够满足员工基本生活需求。






       目前项目已投入3台发电机、3台抽水机及数台装载机、挖机等设备支援抢险,并利用有限的水泥、柴油等物资协助乡政府抢修关键道路。洪灾面前,项目全体员工并没有退缩,全部奋战在抗洪前线,每天晚上召开碰头会议,部署救灾工作,展现出了中隧人的责任和担当。通过及时救援,项目已于12日通水,13日晚通电通网。

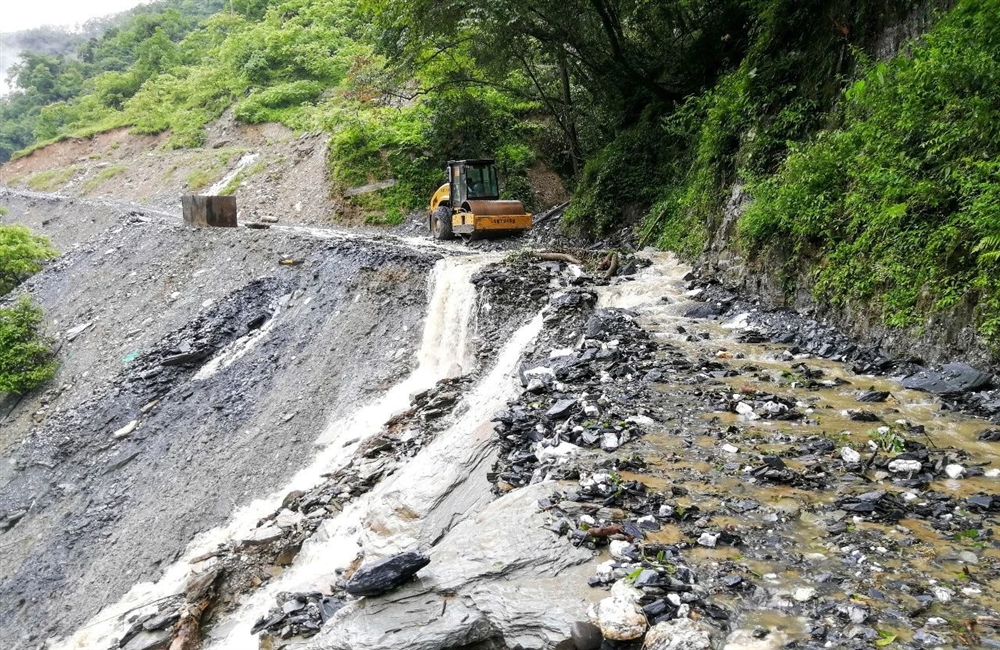

       7月13日晚11日左右,经过62个小时连续奋战,通往平南乡的10公里便道达到小车通行条件,但沿线便道还存在多处安全风险。下一步,项目将对各个危险路段进行逐一排查、整治,确保施工现场的材料运输车辆通行顺畅。
