公司广州环西电力隧道盾构始发井地连墙施工完美收官
日期:2018年06月06日 来源:广东广州 浏览量: 字号:[ ]

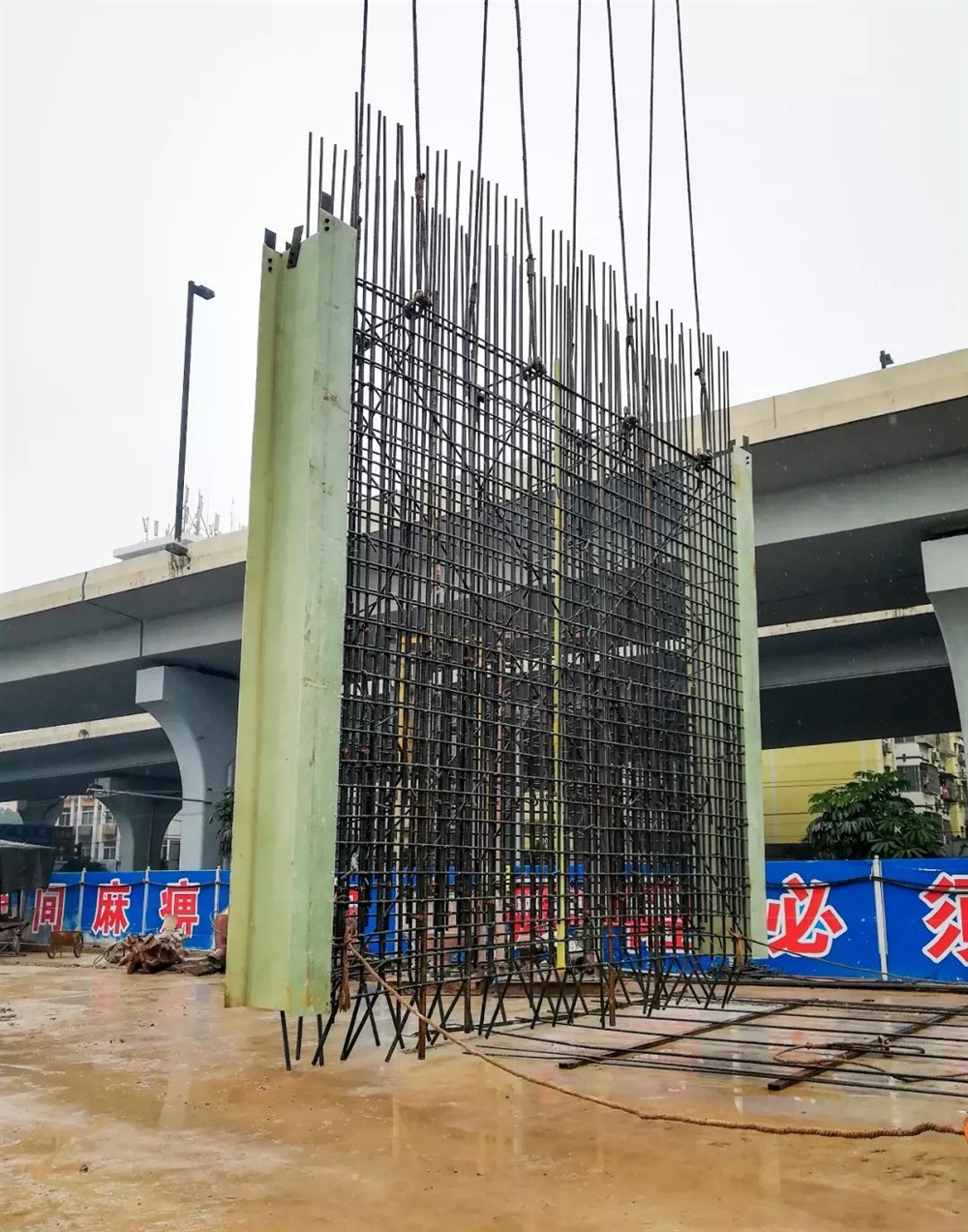

       6月5日,公司广州市220千伏环西电力隧道项目南1号盾构始发井最后一幅地连墙完成浇筑,标志着项目重大风险源之一“临近220千伏架空高压线钢筋笼吊装”消除。过程中,项目克服了斜岩偏孔、溶洞、周边环境复杂等施工技术难题,并创新采用FRP纤维增强复合材料工字钢代替常规工字钢,取得了良好成效。

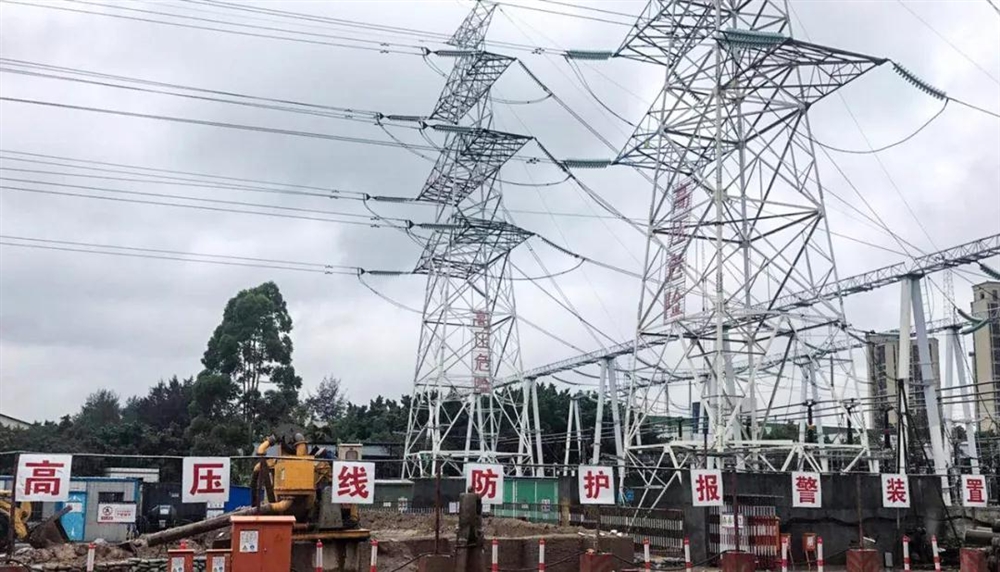

       南1号井围护结构距离架空220千伏高压线仅7.2米,而地连墙钢筋笼长达36.5米,在高压线附近进行钢筋笼吊装作业,安全风险极高。为此,项目集思广益,在公司领导和系统部门的指导下,采取了“分节吊装”、设置“高压线防护及红外扫描自动报警装置”及“夜间镭射警戒线”等措施,提高了预警效果,降低了安全风险。

       项目含3个工作井和2300米长的盾构隧道,周边环境复杂、施工技术难度高。自2016年8月份进场以来,项目先后克服方案论证、证件办理、征地拆迁等诸多难题。在公司帮扶指导下,各项工作有序开展,安全、质量、进度、成本、二次经营齐头并进,保证了有思路、有计划、有措施地组织施工生产。在项目全体员工的共同努力下,圆满完成了“有难度”“有深度”的地连墙施工任务,为下一工作面的展开奠定了基础。

       接下来,项目将紧紧围绕公司“提质增效”的管理要求,坚定理想信念,坚持真抓实干,为盾构始发井的施工继续冲刺,确保安全质量进度稳步前行。
