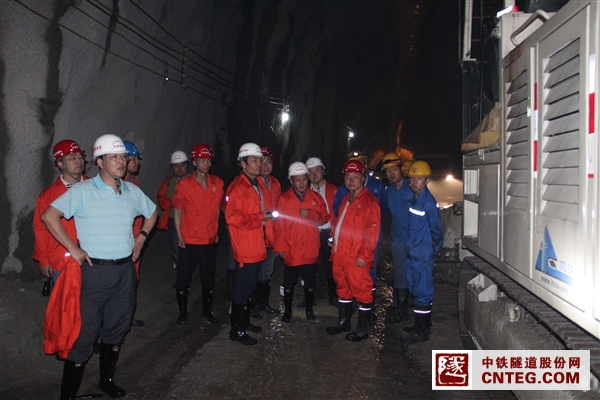

5月25日,公司总工程师孙振川在引汉济渭秦岭隧洞项目部主持召开了项目隧道岩爆问题专家会议,集团公司总工程师洪开荣、岩爆专家魏忠亮、集团公司及隧道股份相关人员参加了会议。通过与会人员现场勘探与会议讨论,对秦岭隧道岩爆预测、预防、处治和安全施工等方面提出了针对性的建议及措施。


一是在现阶段无有效的岩爆预测方法之前,项目部要充分发挥主观能动性,建议先采用传统的超前地质预报手段对前方围岩地质情况进行初步的分析,同时结合相邻标段及已施工完成段岩爆发生规律进行统计,安排专人负责岩爆资料的记录,做好基础资料的收集与整理,在此基础上,结合设计资料系统总结判断,以此作为目前岩爆预测的参考性资料;

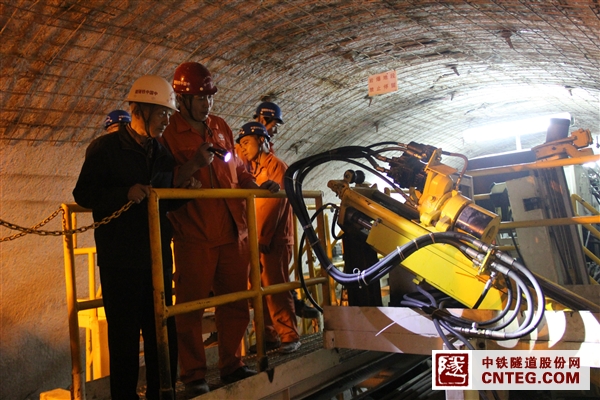

二是在TBM施工段,刀盘与护盾共6m的长度岩爆情况是判断出露围岩岩爆规模的有效参考依据,可以利用刀孔、刮渣孔等观察刀盘段地质情况,或者是根据该段岩爆声音进行初步判断,另一方面,项目部应积极追踪并配合参与设计院岩爆科研工作,开发出有效的岩爆预测系统,投入到现场岩爆预测工作之中;

三是岩心钻机尽快修复并投入使用,以便于及时取芯分析岩样。同时对出现岩爆段也提出处理的原则是:合理预判、及时支护,并尽量做到主动防护,首先面对轻微岩爆地段暂时以锚网喷支护为主,必要时可安设格栅拱架进行加强支护;其二面对轻微~中等岩爆地段也可采用采用锚网喷支护为主,必要时采用mcnally系统加强支护,中等岩爆地段采用钢拱架+锚杆+钢筋网+应急喷浆的支护方式为主;其三面对强烈岩爆地段需要采取相应措施进行超前应力释放,可利用TBM配套的超前钻机施做超前钻孔,然后往孔内注水或者进行微爆破,提前释放部分地应力,如采用mcnally系统支护,系统钢排钢筋直径须不小于20mm;其四面对TBM掘进段出露护盾围岩洒水软化工作要持续开展,应力释放孔也应是一项常态化的工作;其五是项目部须把TBM掘进段L1区应急初喷系统应作为岩爆治理的主要措施,应急喷浆要想办法改进,最好能形成喷浆机组,保证设备的完好率与可操作性,确保随时启用;


四是要加强隧道围岩的初期支护工作,确保人员、设备安全,同时完善TBM TBM设备配套设施,以便于突发问题情况下的及时启用;

五是要加强全员对其产生岩爆的理论知识的学习,消除作业人员对其岩爆所参数的恐惧心理,进而提高工效。
