武汉地铁三号线七标采取超强措施应对突变地质
日期:2014年07月29日 来源:湖北武汉 浏览量: 字号:[ ]

进入七月份以来,武汉地铁三号线七标项目暗挖隧道再次遭遇水文地质突变,中间风井至汉江边右线暗挖隧道生产进度举步维艰。中间风井至汉江边278双延米暗挖隧道具有作业断面大、高富水、强风化、溶洞、断层等不良地质特点,自进洞暗挖作业以来,项目部自上而下如履薄冰,一步一个脚印坚实向前挺进。

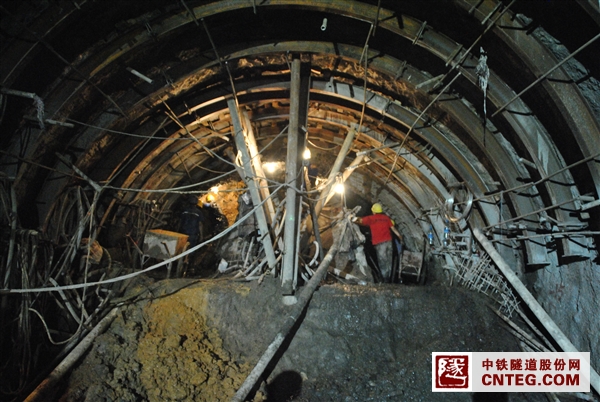

7月6日,右线暗挖隧道开挖至DK11+218.5里程,上台阶掌子面顶部左右两股水柱喷涌而下,掌子面顿时一片汪洋,强风化炭灰岩质瞬间变成浆糊,毫无自稳性的掌子面岌岌可危。面对严峻形势,项目部果断停止开挖作业,立即采取措施引水导流并迅速挂网喷浆封闭掌子面和上台阶仰拱,随后加强沉降监测,并对掌子面后部15米加强套拱支护。

为了确保施工安全和工程质量,确保隧道开挖进度向前延伸,项目部一方面紧密联系业主和设计院,重新评估该段地质现状和制定强制措施,一方面自行采取超强措施应对突变地质:

一是紧急思想动员,向各要素部门、作业班组如实通报情况和应对方案,要求全体管理人员坚守岗位,认真履职,严肃履责,各部门务必全力配合,主动支持,专业班组务必严密组织,坚持标准化、精细化、规范化作业不动摇,不折不扣按照设计要求和技术交底施工;二是实行24小时值班制度和掌子面交接班制度,丝毫不准放松作业标准和技术交底;三是稳进度步伐,严防死守安全底线和质量标准,开挖完成必须先对掌子面实行喷浆封闭,对原设计每米一榀钢拱架变更为50厘米一榀,每榀拱架必须施做长3米间距30厘米的超前小导管;四是人为制造中隔墙防止隧道变形,除加密工字钢套拱外,又在隧道中部采用工字钢扇形排架形成一道中隔墙,并对上台阶仰拱进行钢结构和喷浆加固形成整体,避免涌水浸泡致上台阶仰拱失稳百引起隧道整体下沉;五是实行安全质量目标奖,确保队伍稳定。由于地质原因造成进度缓慢,专业班组收入降低,造成人心不稳。因此,项目部在特殊时期采取特殊政策,在设立了进度安全质量奖的基础上,又针对目前剩余的7米地质突变段设立了安全质量目标奖,以保证安全顺利通过地质突变段,保证班组员工稳定和员工战斗力。
