郑州地铁1号线3标右线盾构顺利出洞
日期:2012年10月24日 来源:河南郑州 浏览量: 字号:[ ]

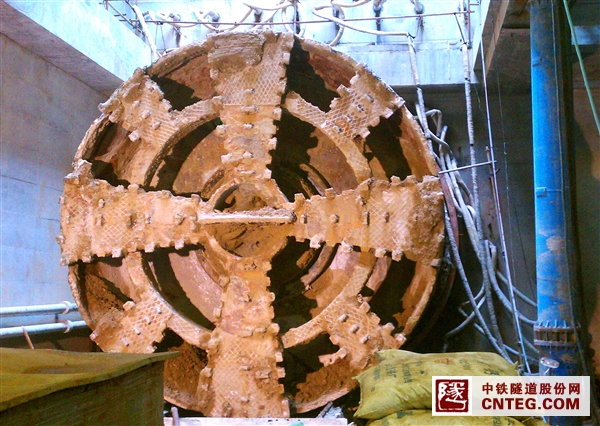

10月20日,在经历了九个多月的等待之后,“中铁七号”盾构机缓缓推出了紫金山车站区间右线的洞门。至此,郑州地铁1号线3标实现了真正意义上的全线贯通,顺利通过和完成了管段内所有重大风险源,进入附属结构施工阶段。

2012年春节前夕,“中铁七号”盾构机顺利抵达紫金山车站维护结构,由于当时环境复杂不具备接收条件,盾构机开始了漫长的等待过程。

紫荆山车站盾构穿越地层主要为粉砂、粉土层,隧道顶部埋深18.4m。实测地下水水位埋深15m,位于隧道顶部以上3.6m。含水层主要为粉土、粉砂、细砂及粉质粘土等弱透水层中,地下水流速约0.001m/d。盾构机到达段地面建筑物有紫荆山百货、紫荆山立交桥,地下建筑物有电力隧道;到达端头区域内存在的管线有电力、雨污水、自来水。由于紫金山接收端头地层经过多次反复扰动,接收条件极为复杂和艰巨,而紫荆山站区间盾构接收施工方案因交道导改无法实施,不具备地面加固条件,地层加固方式只能由地面旋喷加固调整为洞门水平冻结加固。

紫荆山站西端头位于紫荆山立交桥东侧交通要道,南邻金水河,施工过程中必须严格控制地面沉降,严格控制钻孔、洞门围护结构破除及冻胀、融沉对地层的影响。由于紫荆山站西端头洞门埋深较深,地下水源丰富,地下水压力较大。钻孔施工时极易产生涌砂、喷砂等现象,为确保冻结孔施工安全,在钻孔前3标项目部预先对紫荆山站西端头进行了降水处理,并成功将地下水水位降至洞门钢环底部以下1m。紫荆山站西端头右线水平冻结加固共设计冻结孔47个,自2012年5月3日开始水平冻结孔施工。10月初开始了盾构到达接收工作安排,召开了盾构接收专题会,成立了盾构接收组、水平运输组、隧道作业组、后勤保障组、应急处置组等相关小组,完善了各自的工作职责和分工;10月10日开始了人工破除洞门;10月18日洞门密封箱安装完成;10月19日刀盘内碴土清理完毕后开始了盾构出洞;10月20日盾构机刀盘切口环顺利抵达密封箱。

漫长的等待过后,有艰辛、有彷徨、有抉择、有困苦,但更多的是属于中隧人成功后的喜悦、等待的勇气和信心、战胜困难的经验和智慧!
