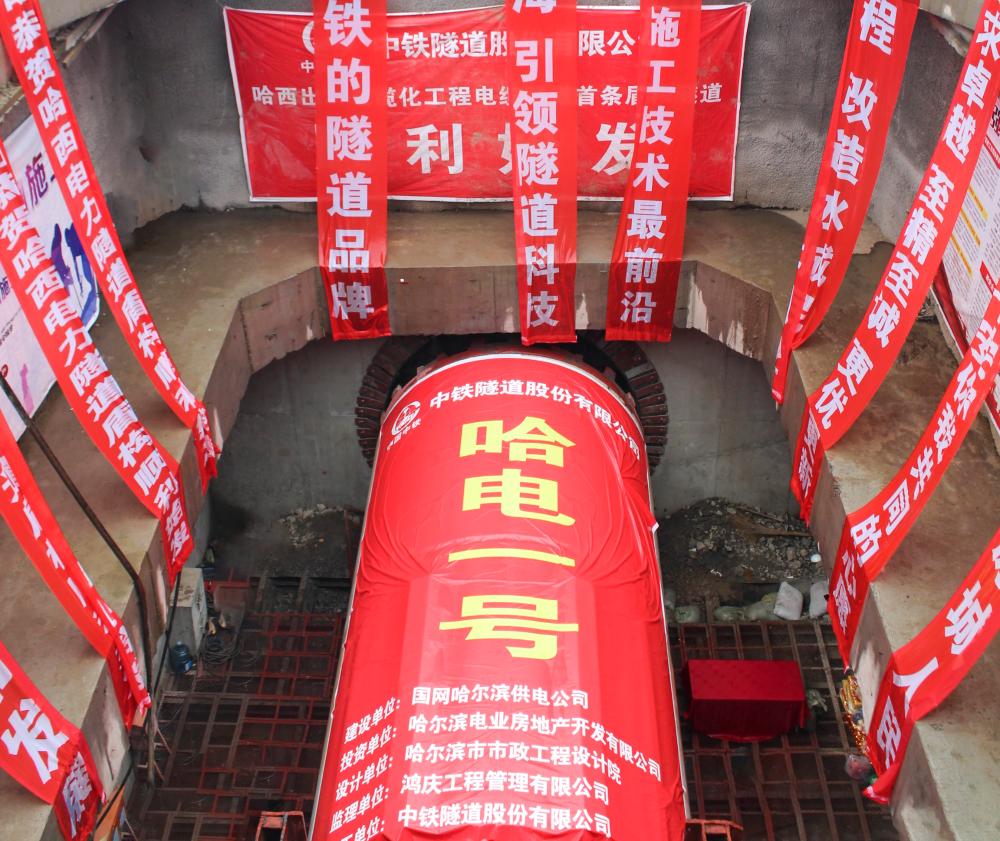

哈西出口电缆化工程电缆隧道盾构始发
日期:2019年08月11日 来源:黑龙江哈尔滨 浏览量: 字号:[ ]

8月8日,由公司承建的哈尔滨西出口电缆化工程电缆隧道盾构施工段开始掘进,标志哈西出口电缆化工程正式进入施工大干阶段。

哈西出口电缆化工程位于哈尔滨城西地区规划的伊春路红线内,工程起于哈西变线路,穿越京哈铁路线、磨盘山供水管线、西河沟截留管线及西河沟河道,在规划的西站南街终结,线路全长2038米。工程涉及工法多,包括明挖法、暗挖法、盾构法、盾构始发井、到达井,其中明挖隧道长1427米,暗挖隧道长348米,盾构隧道长233米,项目采用一台外径4.13米的小型盾构机进行掘进。

哈西出口电缆化工程是公司在东北进军电力土建工程的第一个项目,对于公司开辟电力土建、城市管网市场具有重大意义。项目自4月15日进场施工以来,面临复杂的外部环境和征拆难度大、工期紧等问题,项目部主动出击,科学组织,快速形成生产能力。一是积极协调外部关系,配合业主主动与当地政府沟通,做好前期管线改迁、绿化移植、盾构用电接入等工作;二是按照公司对项目的策划部署,快速打开五个工区施工作业面,使各工序有序推进;三是克服雨季对施工造成的影响,加大明挖边坡、基坑施工的监测力度和防洪勘查,储备充足的防洪应急物资。

截至目前,项目施工暗挖完成121米,明挖完成609米,明挖结构完成393米。
