武汉轨道交通四号线二期七标提前完成第一个施工节点

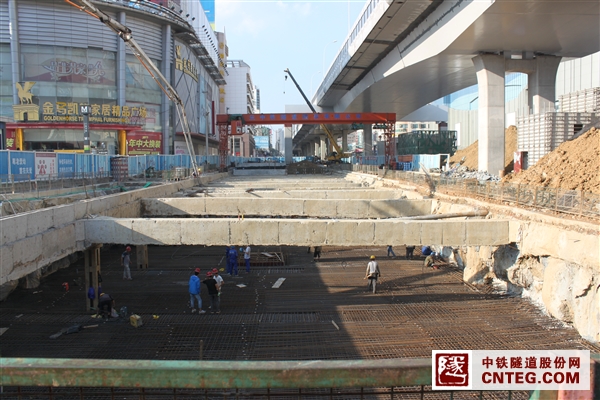

8月6日,武汉轨道交通4号线2期7标3号出入口开始最后一段顶板结构混凝土浇筑施工。
武汉轨道交通4号线2期7标王家湾站为地铁3、4号线的换乘站,4号线2014年底已交付运营,地铁公司向市政府承诺3号线2015年底要投入运营,为此,地铁公司要求8月10日王家湾站3号出入口结构工程应达到移交条件。由于受武汉二环线王家湾高架桥施工影响,4月下旬二环线王家湾高架桥施工方才陆续将3号出入口施工场地移交给我项目部,而3号出入口为地下二层结构,基坑土方开挖量达27000m3,3、4线主体结构施工时的维护结构约2200m3钻孔桩和地下连续墙要破除,混凝土桩、墙破除量大,同时还要修建二环线高架桥引桥1个桥墩台地面以下结构,工序转换多,施工复杂。为完成地铁公司和公司确定的“8.10” 3号出入口节点工期目标,包括出入口打围、管线改移、围护结构施工、基坑开挖,3号出入口主体结构砼浇筑(含部分3号线车站主体结构)等,项目部认真优化施工方案,合理配置人力、设备资源,积极组织开展劳动竞赛,克服6月份高考、中考停工干扰,消除汛期暴雨内涝和夏季高温酷暑对施工的影响,提前3天完成业主和公司确定的3号出入口结构封顶“8.10”节点工期目标。
目前,武汉轨道交通4号线2期7标王家湾站剩余的5、6号出入口和商业开发层6个出入口施工正在按计划有序向前推进,3号出入口的提前完工为剩余工程的施工创造了有利条件。
