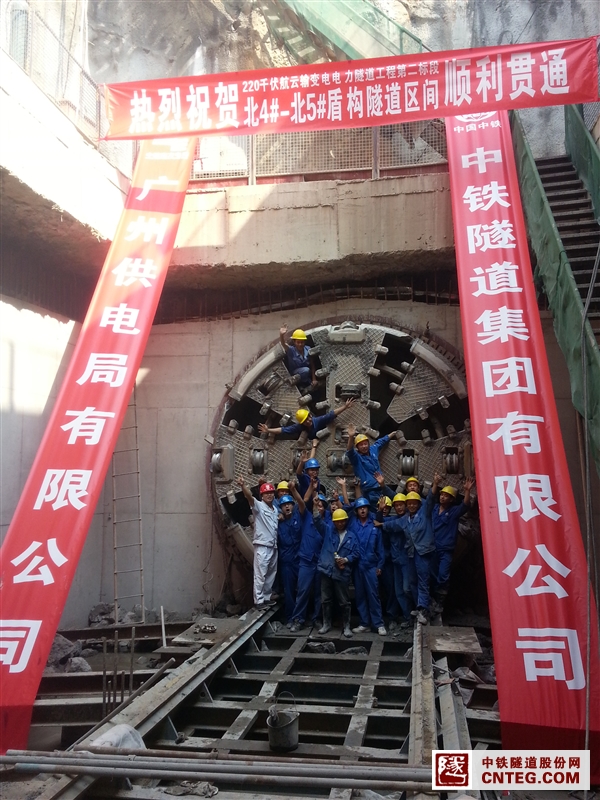

【献礼党代会】广州电力隧道全线胜利贯通
11月19日上午,伴随着盾构机的隆隆声,广州电力隧道北4#-北5#盾构区间顺利贯通,标志着广州电力隧道盾构掘进全线胜利贯通,项目全体参建员工沉浸在激动和喜悦之中。

北4#-北5#盾构掘进区间全长1017米,沿黄石东路下方自东向西掘进,隧道埋深8-11米,黄石东路为双向六车道,交通繁忙,侧穿一座人行天桥,周边房屋较密集,地下管线较多,地质条件复杂,盾构掘进转弯半径最小达到250m,隧道坡度上坡达到14‰,下坡达到16‰。施工难度大,技术要求高。项目部克服各种困难,顺利实现区间贯通。
盾构掘进分两个区间,一是北4#-北1#区间,二是北4#-北5#区间,每个区间都实现了施工掘进的高潮,单日掘进最快达到29环,单月掘进最快到达498环的良好记录。盾构掘进全线胜利贯通,是项目部的全面把控、技术的科学精细指导、生产的精心组织施工、安全的高压督查的胜利果实,是全体员工辛勤汗水的结晶。项目盾构掘进为广州电力隧道项目群树立了标杆。
项目部将以此为目标,继续保持高昂的斗志,全面快速,保质保量完成北1#-北4#四个工作井及电缆支架安装等剩余工作,交出一份满意的答卷。
