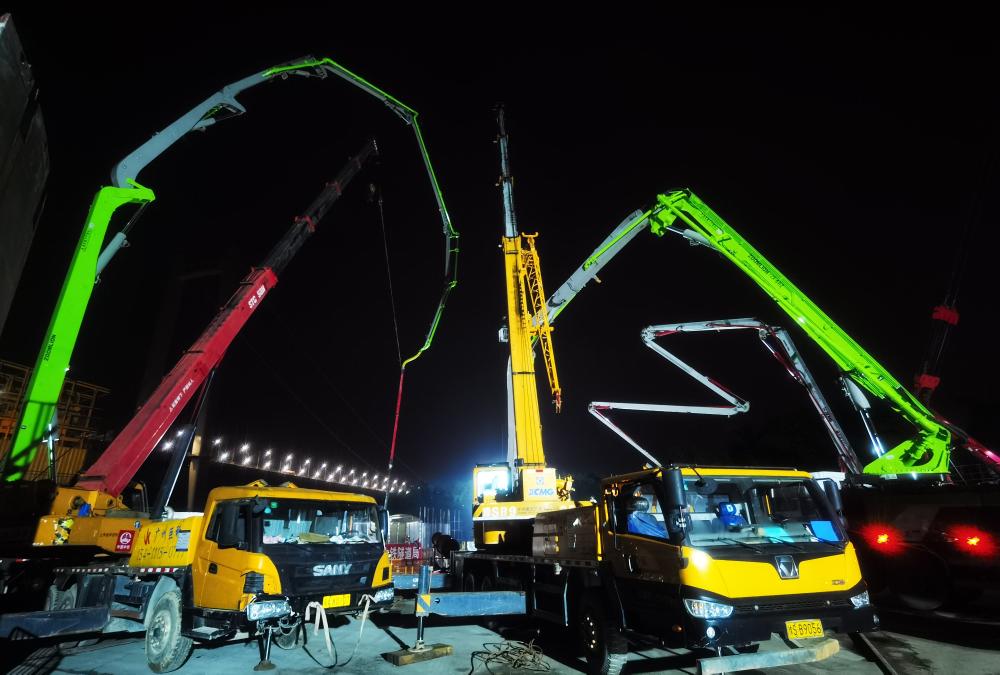

日期:2020年06月15日 来源:广东广州 浏览量: 字号:[ ]

2020年6月14日,在离既定6月28日盾构始发时间还有14天的关键时刻,GS05号工区现场天泵耸立,罐车穿梭,时而指挥哨声响起,一片繁忙景象,上午9时08分,工作井内衬墙最后一模混凝土浇筑完毕,水资源B3标GS05号工作井内衬结构完工,完美诠释所有人的汗水与期待。

2019年4月4日,中铁隧道局集团有限公司收到了珠江三角洲水资源配置工程土建施工B3标的中标通知书。这是目前世界上输水压力最高和盾构隧洞最长的调水工程,是国家172项重大水利工程之一,具有非凡意义。作为中国隧道及地下工程领域领军企业,我们重整行装,向着这一重大挑战再次出发。

开工建设大会

2019年5月6日,开工建设大会如火如荼地召开,带着工程开工的喜悦,施工工作也进入实质性阶段,从那一刻开始,建设者们已做好准备,整装待发。广州的夏天着实是有特点,提前到六月份的三伏天,从不缺席的梅雨季节,好像在大摇大摆说自己是块难啃的硬骨头,但无论是刺眼的阳光,还是闷热的房间、潮湿的床铺,都不能撼动中隧人一丝一毫必胜的信心。

地连墙施工完成

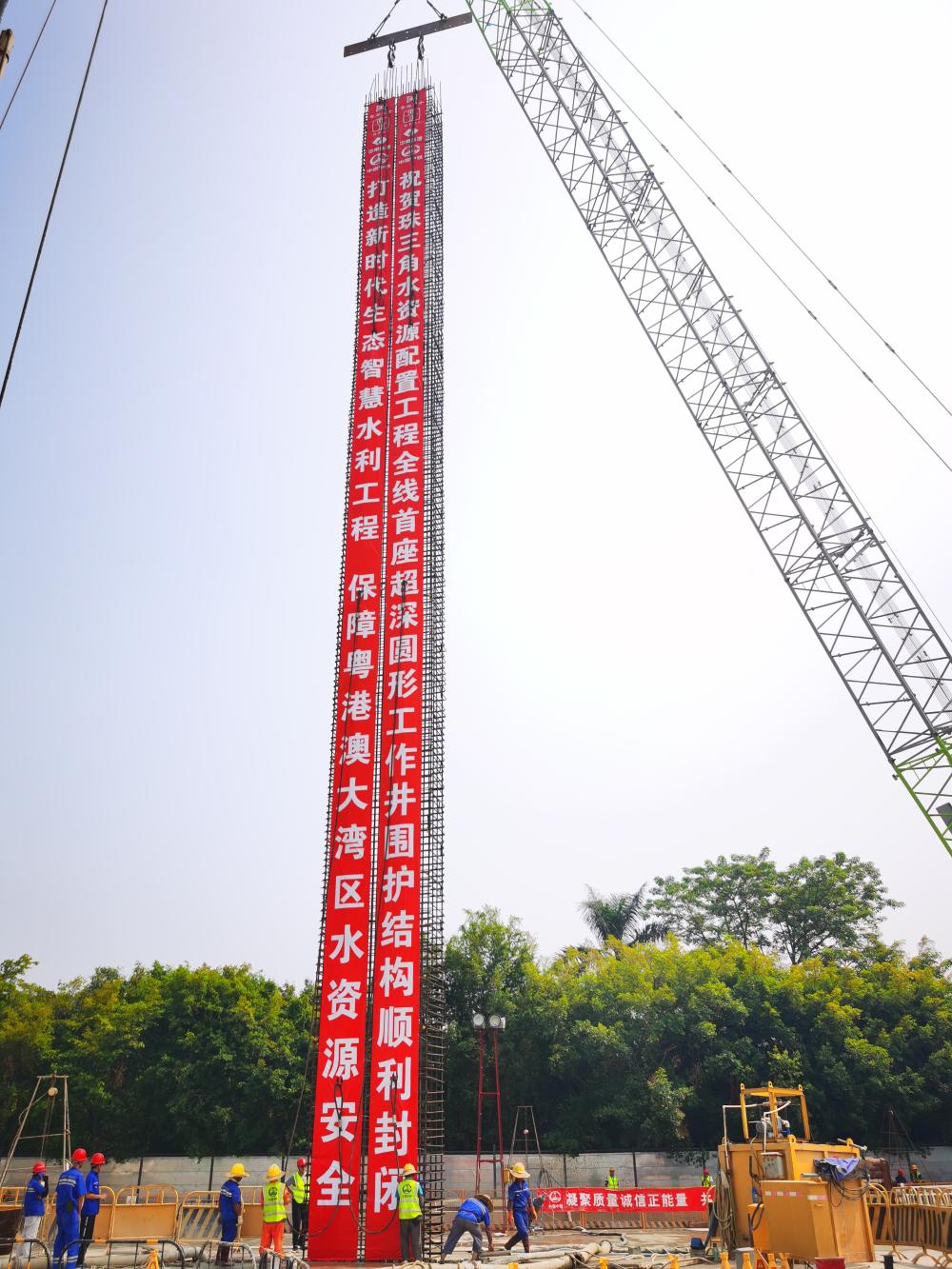

这是个极具创造力的团队,2019年8月25日,GS05号工作井首幅地下连续墙施工完成,较业主单位既定的二级节点滞后整整16天。项目部攻坚克难,自创“钻+抓+铣”超深地下连续墙成槽施工工法,先使用旋挖钻机引孔至墙底,每铣引孔2个,再采用液压成槽机开挖软弱土层及全风化岩层,剩余槽身改换双轮铣槽机进行施工,大大提高了成槽效率,有效解决了超深地下连续墙成槽困难的问题。GS05号工作井地下连续墙于10月11日全部施工完成,较业主单位制定的二级节点计划又提前了整整37天,成为全线第一个完成全部地连墙施工的盾构工作井,这也是项目的第一个高光时刻。

中央及地方媒体报道防疫复工情况

岁末年初,项目部迎来了第二个考验。新型冠状肺炎疫情突如其来,“全民防疫”成为关键词。项目主要管理人员迅速到岗,成立防疫工作领导小组,在所辖各工点实施全封闭管理,制定了项目防疫工作手册,对在岗全员进行防疫培训,严阵以待,严格落实地方政府及上级单位关于防疫工作要求。进入2月份,按照党中央统一部署,项目在做好防疫工作的前期下,有序组织复工复产。防疫、复工两手抓,项目对返岗成员采取隔离14天、全员核酸检测、每天2次体温量测、生活区作业区每天2次消毒并实施封闭管理、严格门卫测温登记制度等7项措施,确保生产、不误防疫。零感染、零可疑的战绩是全体员工同心协力的成果。期间,项目防疫有效,复工迅速,被央视、新华社等中央主流媒体及地方媒体争相报道,这是项目的第二个高光时刻。

通宵浇筑内衬结构混凝土

全员投入,全力以赴!为保证内衬结构快速施工,为盾构始发赢取时间,项目管理人员不分昼夜,班子成员24小时轮流带班,现场人员24小时轮流作业。熬红的双眼、泡白的手指、污浊不堪的工作服,脸上很快变成灰色的汗水,即使这样,没有一人喊累,没有一人退缩,没有一人放弃,项目班子不遗余力、冲锋在前。

为缩短内衬墙施工工期,项目同时邀请业主单位、设计单位、监理单位对施工方案进行联合研讨,并组织外部专家论证会,最终决定将顺作段结构更改为逆作法施工。事实证明决策是正确的,6月9日竖井成功封底,6月14日竖井内衬结构全部施工完毕,这是项目又一个高光时刻。

盾构刀盘,拖车进场照片

盾构始发千钧一发,面对接踵而至的困难,中隧人打破常规,将不可能变为可能,将不确定变为肯定,终于攻克超深圆形工作井内衬结构施工这一难关。目前,盾构刀盘、后配套等已陆续进场,号角已吹响,奋进正当时,中隧人也将以昂扬的姿态,强劲有力的步伐迈入新的盾构施工阶段。(张辽  张庆)
